Prefeitura garante entrega de trincheira da 90 no final de novembro
19 agosto 2019 às 08h40

COMPARTILHAR
Paço diz que todas as obras espalhadas pela capital serão entregue no prazo previsto

A projeção da Prefeitura de Goiânia é que as obras realizadas pela capital sejam entregues dentro dos prazos previstos inicialmente. A força-tarefa tenta aproveitar ao máximo o período de seca para que não existam contratempos. “Temos que dar respostas rápidas para as urgências do município”, afirma o prefeito Iris Rezende. Segundo ele, as intervenções na infraestrutura da cidade terão impacto positivo para o conjunto da população ao favorecer a mobilidade urbana, garantir mais segurança no trânsito e oferecer transporte público de qualidade.
Considerada uma das obras mais complexas, o BRT Norte-Sul, com 16 meses de trabalhos ininterruptos, já tem 43,78% de sua estrutura construída. A previsão é de que será entregue em outubro de 2020. A extensão é de 21,7 km, do terminal Recanto do Bosque, na região Norte de Goiânia, até o terminal Cruzeiro do Sul, em Aparecida de Goiânia. O BRT será composto por duas trincheiras, seis terminais de integração aos ônibus comuns e 37 estações de embarque e desembarque.
As obras começaram em março de 2015, mas, por divergências entre a prefeitura de Goiânia, Caixa Econômica Federal e órgãos de controle, sofreram uma paralisação de oito meses e foram retomadas em março do ano passado, após assinatura de um Termo de Ajustamento de Conduta (TAC) entre o Ministério Público e os órgãos envolvidos.
O BRT Norte-Sul está orçado em R$ 217 milhões, em valores iniciais, sendo R$ 140 milhões de recursos do FGTS e R$ 77 milhões de contrapartida da prefeitura de Goiânia. Em valores atualizados, a construção de todo o sistema já chega a R$ 400 milhões: R$ 270 milhões do FGTS e R$ 130 milhões do município.
Trincheira
Também é esperado o cumprimento do calendário referente às obras da trincheira entre a rua 90 e avenida 136, no setor Sul. Em 137 dias de trabalho, desde o início em 1º de abril, mais de 40% dos serviços já foram executados, cumprindo o cronograma previamente estudado para ser entregue dentro do prazo, ou seja, no final de novembro.

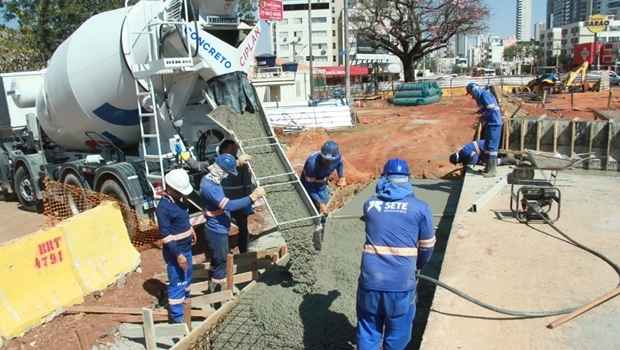

Foram cravados todos os perfis da parede do centro e do lado, no sentido da praça do Cruzeiro, e concretados os dois viadutos. A concretagem na região do Parque Areião até o Terminal Isidória já foi executada e está em curso a pavimentação asfáltica nas pistas laterais. A obra tem valor estimado em R$ 10 milhões, a preço inicial. A previsão de entrega é no dia 29 de novembro deste ano.
Outros projetos
No que se refere à requalificação do trecho região da rua 44, toda a pavimentação asfáltica já foi realizada, incluindo a do terminal e do entorno. A pista está pronta até a Avenida Independência. A finalização depende da entrega da estrutura metálica do terminal. A parte viária já foi concluída.
Quanto a rede de drenagem, no trecho da rua 4, setor Norte Ferroviário, as obras foram iniciadas no mês de março e faltam, agora, apenas a chegada da avenida Oeste e o lançamento no córrego Capim Puba. Na Avenida Goiás, a construção começou em 09 de julho. A pista inicial deve ser entregue em dezembro e, toda a estrutura, em agosto de 2020.
Está sendo executada a construção da rede de drenagem (água pluvial). “Os serviços estão em ritmo normal, e estamos fazendo por trechos justamente para não prejudicar os pedestres”, afirma o secretário municipal de Infraestrutura e Serviços Públicos (Seinfra), Dolzonan da Cunha Mattos. “Estamos fazendo a drenagem para, posteriormente, executarmos as vias de asfalto”, informa. Os investimentos em toda a rede somam R$ 7,8 milhões.
As obras na praça do Trabalhador começaram em 17 de junho e o prazo de entrega é de cinco meses contados do início. A execução já chega a 32%. Sobre o andamento: base BGS tem 98% de construção. Outros 50% das valas de infiltração das águas pluviais já executadas. Foi concretado o primeiro módulo dos bancos (floreiras). A edificação dos banheiros também está sendo viabilizada. Quanto ao prédio da administração, os preparos atuais são no sentido de concretar a laje de cobertura. Os investimentos somam quase R$ 7 milhões.
No que se refere às obras de continuação da avenida Leste-Oeste, prosseguem os trabalhos no trecho compreendido entre a rua 74, no Centro, até a rodovia GO-403, via que dá acesso à cidade de Senador Canedo, na região metropolitana. Os trabalhos tiveram início no dia 17 de julho e a previsão de término é no final de 2020. O trecho é de 8,1 km. Em construção o bueiro no córrego Palmito, entre a BR-153 e a avenida Manchester, na vila Moraes. Os investimentos somam R$ 68 milhões
Quanto as obras do Centro de Cultura e Lazer Casa de Vidro foram iniciadas em 19 de abril de 2011, estão em andamento e deverão ser concluídas em janeiro de 2020.

Prefeitura conclui obras do terminal provisório Isidória
A prefeitura de Goiânia concluiu as obras de construção do terminal provisório Isidória, na Alameda João Elias da Silva Caldas. As operações no local deve começar em 13 dias. O local possui 172 metros de comprimento, 6 metros de largura, com cobertura em estrutura metálica em balanço com pé direito de 8 metros e capacidade para receber 10 ônibus simultaneamente.
